Le 31 août 2020, le RER E a rouvert comme prévu, après sept semaines de travaux de rehaussement des voies dans ses deux gares souterraines parisiennes, Haussmann – Saint-Lazare et Magenta. Un an auparavant, après la première phase de cette opération étalée sur deux étés, la remise en service de la partie souterraine de la ligne E avait pris une semaine de retard, les marches d’essais avant réouverture ayant dispersé des poussières qui n’avaient pas été nettoyées sur le chantier…
Employant 200 personnes en 3×8, 7 jours sur 7, le chantier 2020 a donc bénéficié d’un retour d’expérience du chantier de l’été passé, avec installation de dispositifs d’aspiration des poussières et pose de tapis sur les quais afin de les protéger (cette fois) des dalles de béton stockées dessus, sans oublier les nouvelles règles liées à la protection contre la Covid-19… Ces dalles de béton jouent un rôle clé dans le chantier, essentiellement consacré au rehaussement des voies de 23 cm pour accueillir les futures rames du RER E et préparer son extension vers l’ouest.
En effet, lors de la mise en service du RER E en 1999, les gares souterraines parisiennes avaient été dotées de quais de 1 150 mm de hauteur, la même que les quais de RER à la RATP, afin de donner un accès de plain-pied aux rames MI2N. Mais pour permettre l’extension de la ligne E jusqu’à Mantes-la-Jolie (Eole), prévue en 2024, le nouveau RER NG, conçu pour des quais de 920 mm, doit remplacer les rames actuelles MI2N (ainsi que quelques rames Francilien, accessibles de plain-pied des quais de 920 mm).

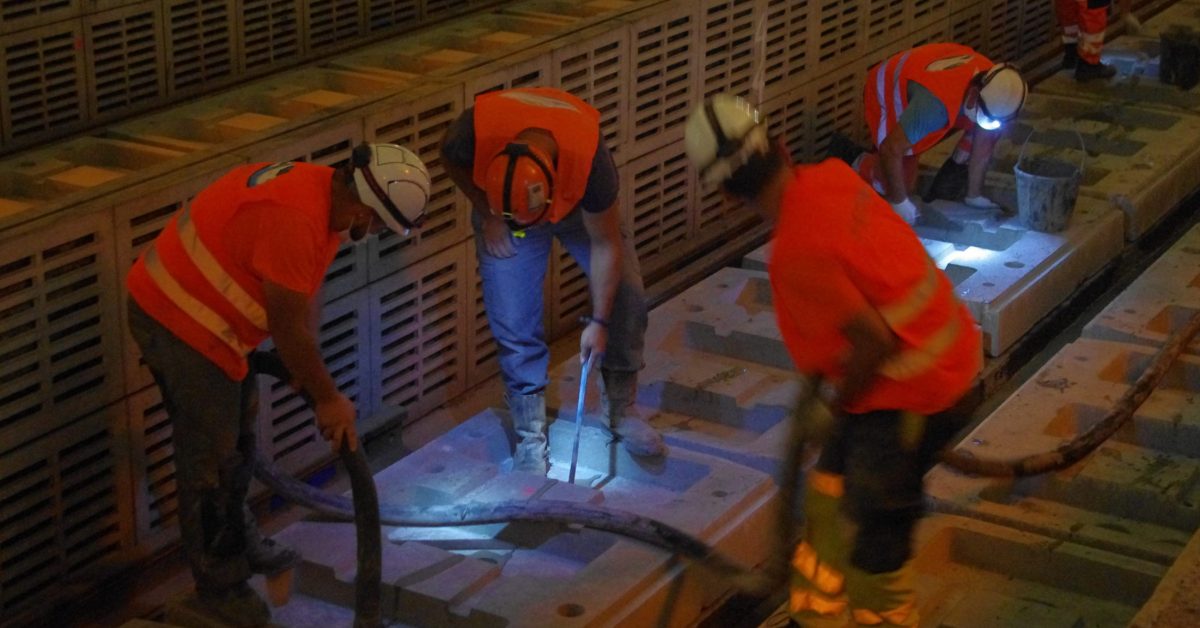

Cet été 2020, le rehaussement concernait les quatre voies de Haussmann Saint-Lazare et la voie 54 de Magenta, au-dessus desquelles la hauteur des caténaires avait préalablement été adaptée. Après dépose de ces cinq voies à quai et de leurs approches respectives, les dalles de béton conçues pour rehausser les blocs de trois traverses bibloc consécutives ont été scellées, avant pose de nouvelles traverses et du long rail soudé.
Outre le rehaussement des quais (et des caténaires), les travaux sur le RER E comprenaient des opérations préparatoires au relèvement de vitesse avec un passage de 60 à 80 km/h, afin d’y faire passer la capacité de 16 trains par heure aujourd’hui à 22 fin 2024. Toujours en vue de faciliter et fluidifier l’exploitation du RER E, deux aiguillages ont été modifiés à Haussmann – Saint-Lazare. Enfin, l’assainissement de cette gare souterraine a été poursuivi à l’occasion du chantier estival.
