Ligne 14 RATP : 24h/24 pour être prêt en 2024

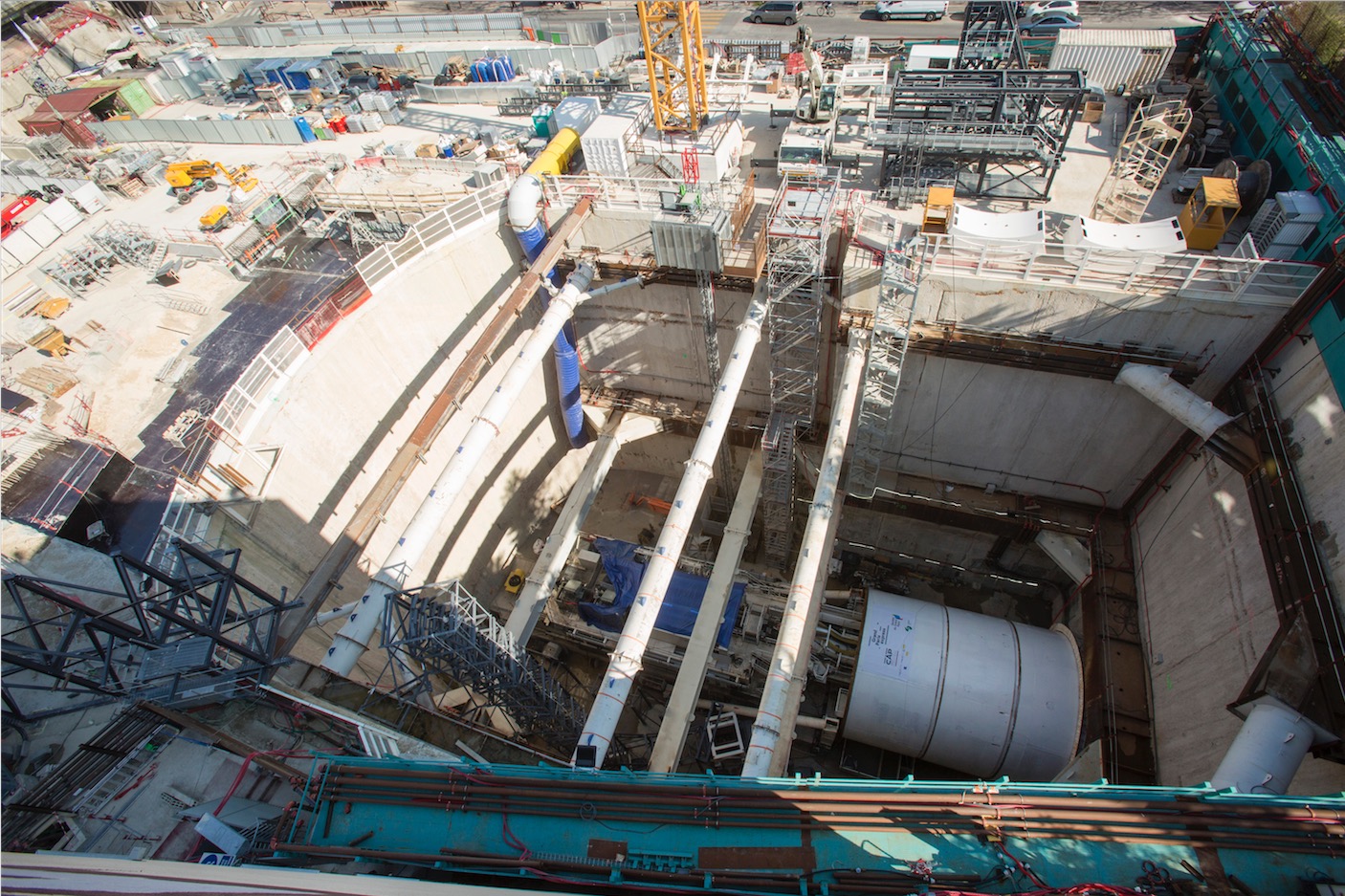

C’est dans la boîte de la future station Pont-de-Rungis qu’a été baptisée Claire, le premier tunnelier du prolongement sud la ligne 14 vers Orly. Cette cérémonie intervient quatre jours après le baptême d’Amandine à Arcueil (photo), le quatrième tunnelier de la ligne 15. Ce n’est pas terminé puisque Thierry Dallard, à la tête de la Société du Grand Paris (SGP), précise qu’une quinzaine de machines seraient à l’œuvre fin 2019.
Claire (dont la marraine est Claire Mérouze, première femme pilote de Rafale) commencera à la fin du mois de mai (le temps de terminer son assemblage), sa course de 4 500 m vers le puits Jean-Prouvé à L’Haÿ-les-Roses. C’est également à cette période qu’un second tunnelier partira de Morangis (site du futur centre de maintenance) en direction de Pont-de-Rungis. Une troisième machine s’élancera en juillet du puits Jean-Prouvé vers Maison-Blanche à la rencontre de la ligne 14. Il restera 140 m à creuser de façon traditionnelle pour relier les tunnels de la ligne.
Désormais, les équipes se relaient 24h/24 pour accompagner la marche des tunneliers qui creuseront à la vitesse moyenne de 13 à 15 m par jour, un rythme plutôt rapide. Comme l’explique Catherine Guillouard, présidente de la RATP, ce déploiement exceptionnel de moyens est indispensable pour tenir le délai des JO de 2024. La RATP sur ce prolongement est en maîtrise d’ouvrage déléguée pour le compte de la SGP. En plus du centre de maintenance de Morangis, elle construira cinq des sept nouvelles stations, celle d’Orly revenant à Aéroport de Paris et celle de Villejuif-Gustave-Roussy, conjointe à la ligne 15, à la SGP.
En 2024, la ligne 14 totalement métamorphosée de Carrefour-Pleyel à Orly sera devenue la colonne vertébrale du Grand Paris Express. Avec une longueur passée de 9 à 30 km, des stations de 9 à 21, sa fréquentation aura doublé de 500 000 à un million de voyageurs par jour.
Avant d’en arriver là, il reste à mettre en service le tronçon nord vers Mairie-de-Saint-Ouen prévu pour l’été 2020, avant de pousser jusqu’à Pleyel sous maîtrise d’ouvrage de la SGP. Les derniers travaux de terrassement à la cuillère sous le RER C à Saint-Ouen viennent de s’achever et l’essentiel du chantier porte désormais sur les équipements de second œuvre. Fin 2019 ou début 2020, les premières rames du nouveau matériel MP14 de 120 m devraient arriver sur la 14. La fréquence entre deux trains descendra de 85 à 80 secondes après le déploiement d’un nouveau système informatique.

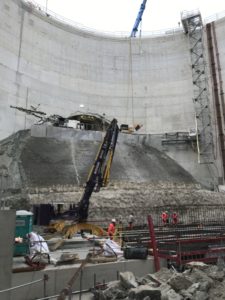

Pour la section sud, la prochaine échéance majeure aura lieu au mois d’octobre avec le passage à Villejuif-Gustave-Roussy du tunnelier Claire quelques semaines à peine avant Amandine, le tunnelier de la ligne 15 en contrebas.
Philippe-Enrico Attal
