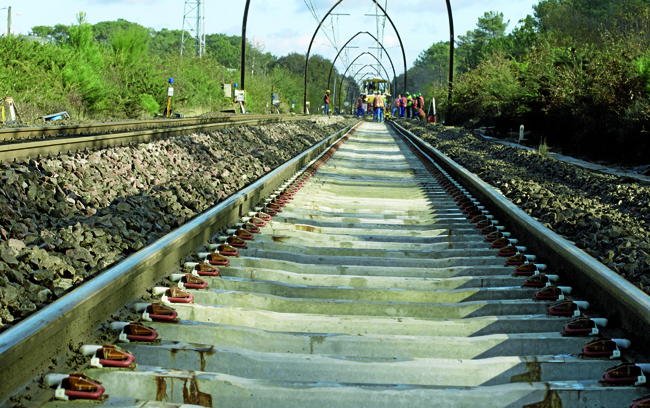

Suites rapides : bientôt 600 km de voies d’un coup
Moins de chantiers pour les deux trains de suite rapide mis en œuvre par RFF, mais sur plus de longueur de ligne d’un coup. Telle est la nouveauté pour cette année 2011. Après l’attribution d’un troisième lot de renouvellement du marché des suites rapides, le gestionnaire de l’infra ferroviaire devrait être en mesure de traiter à partir de 2013 600 km de voies par an, contre 400 km aujourd’hui. En 2011, la politique de rénovation des voies du réseau sera dans la continuité de celle menée en 2009 et en 2010. Au cours de cette dernière, un peu plus de 1 milliard d’euros y a été consacré. Cette année, la somme devrait atteindre 1,1 milliard, et 1,2 milliard d’euros en 2012. RFF, propriétaire des infrastructures et chargé de gérer leur maintenance, cherche aujourd’hui à augmenter la longueur des grands chantiers de modernisation et de ce fait à diminuer leur nombre pour amortir le coût des deux suites rapides. Un seul déplacement d’une région à une autre de l’un de ces deux dispositifs lourds mécanisés et de l’énorme logistique qui gravite autour est en effet estimé à 1 million d’euros ! Sans oublier qu’ils sont improductifs pendant ce temps-là. « La contrepartie de l’augmentation de longueur, c’est qu’en cas d’aléas nous risquons de réaliser un peu moins de linéaire que prévu. Mais en 2010 nous avons tenu le programme de production. Il y a eu des pertes, mais qui ont été compensées par des opérations lancées en complément », explique Guy Lévy, chef du service plan de rénovation du réseau à RFF.
Ainsi, quelque 1 000 km de voies principales ont vécu des cures de rajeunissement. Pourtant, le début et la fin de l’année dernière se sont révélés un peu difficiles en conditions de production. Les raisons ? La période normale de rodage d’un tout nouveau train de substitution qui n’atteignait alors pas encore son rendement maximum, les intempéries, les mouvements sociaux d’octobre occasionnant des difficultés d’approvisionnement des chantiers. Un sérieux coup d’accélérateur est aussi donné sur la rénovation des appareils de voie. Sur 288 prévus l’an dernier, 272 ont été remplacés en partie ou intégralement. Des interventions lourdes sont programmées sur 335 d’entre eux en 2011, et sur 350 autres en 2012. Remettre à neuf les appareils dans des zones denses d’Ile-de-France ou du nœud lyonnais, par exemple, auxquelles RFF s’intéresse en priorité, ne peut qu’améliorer la disponibilité des installations sur ces lignes très circulées. « En 2011, les travaux vont bien entendu se poursuivre mais, en relation avec la SNCF, nous allons faire du management par axe, en repensant la politique de renouvellement et en la recadrant en fonction des performances attendues sur les lignes, par rapport au trafic, à la disponibilité attendue pour l’exploitation commerciale », conclut Guy Lévy.
