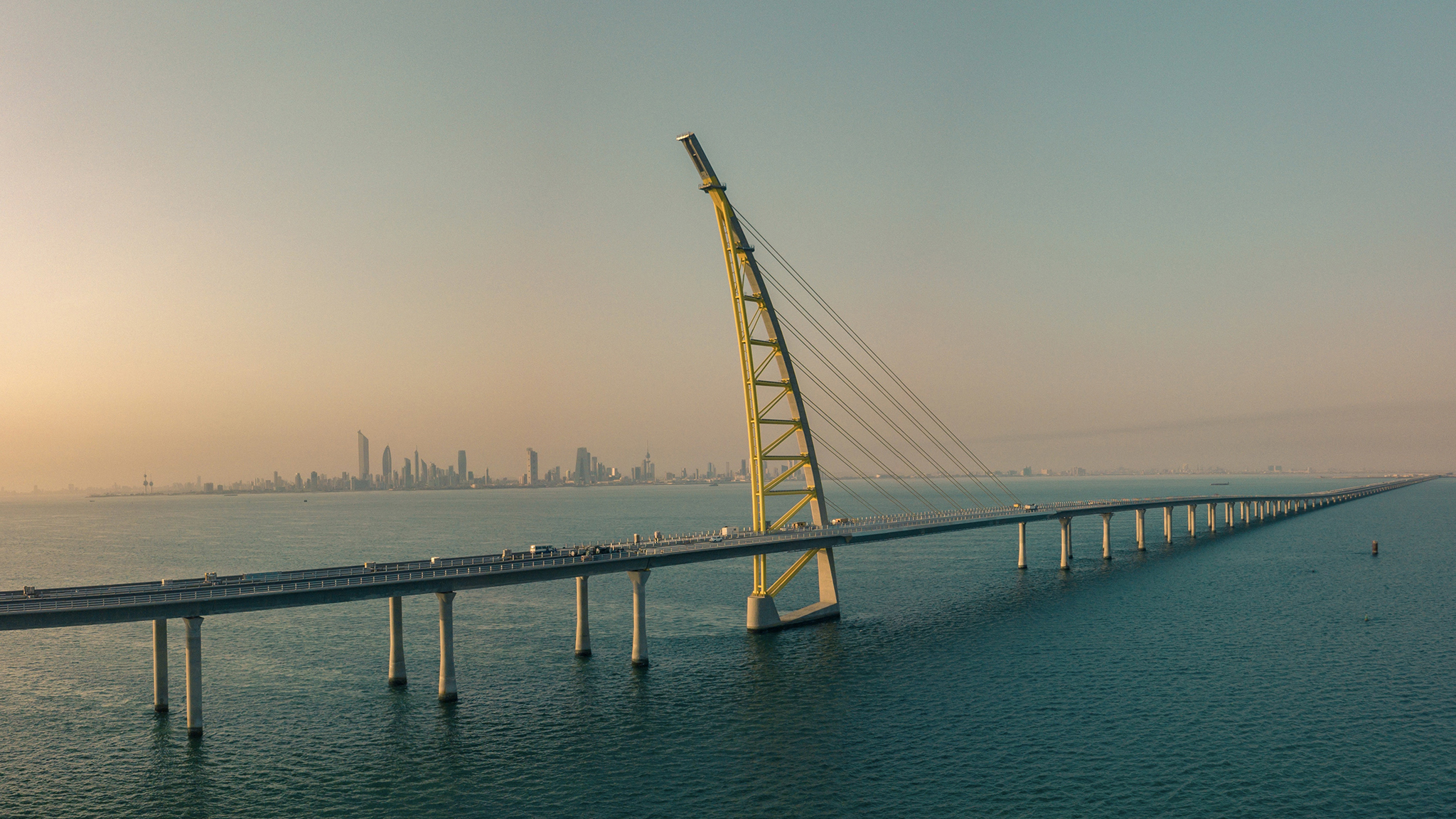

Systra signe un pont record au Koweït
Record mondial pour sa longueur de 34,1 km au-dessus de la mer, le pont Sheikh Jaber Al-Ahmad Al-Sabah (au Koweït) a été inauguré le 1er mai. Réalisée sous la direction de l’Autorité publique pour les routes et le transport (Part), cette infrastructure s’étendant sur 48,5 km au total est aussi l’un des ponts maritimes les plus longs au monde. Elle relie la ville de Koweït à la future ville de Madinat Al-Hareer, qui a l’ambition de devenir un hub incontournable du Golfe d’ici 2030.
Se présentant comme un leader mondial de l’ingénierie dans le domaine des ponts, Systra a participé à la conception de cet ouvrage « unique ». L’ingénieriste français a en effet travaillé pour le consortium formé par le sud-coréen Hyundai E&C et le koweïtien CGCC et s’est vu confier, via un partenariat de conception-réalisation, la responsabilité des études du pont et des ouvrages associés de la liaison principale, le « Main Link ».
Le Main Link comporte, selon le communiqué du groupe d’ingénierie, « un pont maritime de 26,4 km de long incluant un pont à haubans de 340 m de long avec une travée principale de 177 m, un pont terrestre d’environ 4,5 km assurant la connexion avec les réseaux routiers de l’échangeur de Ghazali, deux îles artificielles, deux polders et deux marinas conçus par notre sous-traitant Artelia Gulf, 30 bâtiments d’une superficie totale de 16 000 m² destinés à faciliter la gestion et la maintenance de l’infrastructure du projet dont une tour d’observation emblématique, ainsi que l’ensemble des systèmes électriques et mécaniques ».
Systra revendique « des solutions techniques et économiques d’avant-garde » jamais utilisées à une telle échelle. « Le recours à une option audacieuse en proposant des monopieux pour supporter l’ouvrage a permis d’en assurer la stabilité dans un contexte géologique défavorable, tout en réduisant de manière significative les efforts sismiques, les besoins en ressources naturelles et les risques de dispersion du béton », avance Mohamed Akraa, directeur du projet pour Systra. D’où une première mondiale : la préfabrication sur terre de travées entières avec précontrainte en prétension, longues de 40 et 60 m et de 950 et 1 600 tonnes respectivement.
250 collaborateurs de Systra ont été associés au projet, travaillant, sous la direction du siège parisien, dans des équipes en France, en Inde, au Koweït, à Dubaï et en Corée.
Le pont en chiffres
48,5 km pour la traversée maritime, dont 36,1 km pour la liaison principale et 12,4 km pour la liaison de Doha
34,1 km de pont en mer (35,9 km avec les rampes)
2 îles artificielles de 30 hectares chacune
2 polders d’environ 30 et 60 hectares
3,6 milliards de dollars (3,2 milliards d’euros) de coût de construction
