Ewa

Dernière ligne droite avant l’automatisation de la 4 sur le métro parisien

L’automatisation de la ligne 4 du métro parisien est presque terminée. C’est déjà une réalité à certains moments de la journée. «Depuis juillet, en soirée, nous faisons rouler 100 % de navettes automatiques. C’est aussi le cas le week-end alors que la ligne est à ce moment-là une des plus chargées de la semaine car elle dessert notamment trois gares importantes », explique Fatima Omari, cheffe de projet automatisation de la ligne 4.
32 navettes automatiques MP89 et MP05 à six voitures, issues de la ligne 14 (qui elle-même bénéficie d’un matériel neuf MP14 à 8 voitures), sont déjà en service. La RATP a dû compléter avec du matériel neuf, pour atteindre les 52 rames, réserve comprise, nécessaires à l’exploitation de la 4. A ce jour tout le matériel n’est pas totalement livré. « Il manque encore cinq navettes. Lundi prochain, par exemple, nous en recevrons une nouvelle, et ainsi de suite pour atteindre mi-décembre le nombre suffisant pour l’exploitation de la ligne en tout automatique. », explique Cyril Condé, directeur de maîtrise d’ouvrage des projets de la RATP.
En attendant, la ligne subit encore des réductions de service à 22 h 15, les mercredis et jeudis soir, et des ouvertures tardives, à midi le dimanche, pour permettre des tests du nouveau matériel. La ligne a aussi été fermée quelques jours dans sa partie sud, pendant quatre jours en octobre entre Montparnasse – Bienvenüe et Bagneux-Lucie Aubrac, puis quatre autres jours en novembre, entre Porte d’Orléans et Bagneux-Lucie Aubrac, pour effectuer des travaux sur la voie. Il s’agissait de supprimer les écartements entre les deux voies pour créer un cheminement entre les rames, alors que Mairie-de-Montrouge était le terminus de la ligne. Les 120 m de voies concernés ont été rippés à l’aide de vérin. Les très légères courbes désormais supprimées, les navettes pourront circuler à pleine vitesse (80 km/h maximum en pointe) et ainsi gagner quelques précieuses secondes sur les temps de parcours.
Avec le pilotage automatique, l’intervalle entre deux rames pourra passer de 100 à 85 secondes tout en offrant une souplesse et une fiabilité accrues. C’est pourquoi Ile-de-France Mobilités souhaite poursuivre l’automatisation du métro parisien. Prochaine sur la liste : la 13 pour laquelle les crédits ont déjà été votés, rappelle Laurent Probst, le directeur général d’IDFM. L’opération devrait être réalisée en 2033.
Une expertise a été lancée pour  déterminer les lignes qui suivront, sans doute les 7, 8 et 9. Elles sont en correspondance avec les futures lignes nouvelles et devraient accueillir des fréquentations en forte hausse. « Nous regardons s’il serait possible de les automatiser en même temps ou de raccourcir le temps de mise en œuvre en les faisant à la suite les unes des autres », indique le directeur général. Restera à les financer. L’automatisation de la ligne 4 a coûté 480 millions d’euros.
Yann Goubin

Ewa

Le Premier ministre inaugure le prolongement de la ligne 4 jusqu’à Bagneux

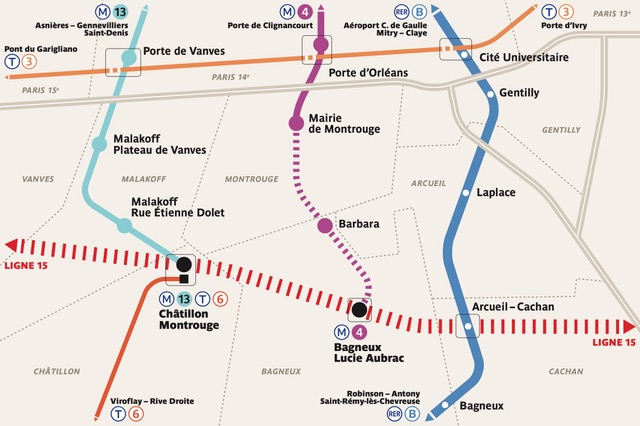

Le prolongement sur 1,8 km de la ligne 4 du métro parisien au sud de la capitale, jusqu’à Bagneux, a été inauguré le 13 janvier en présence du Premier ministre et du ministre des Transports. Deux nouvelles stations ont ouvert leurs portes : Barbara et Bagneux – Lucie Aubrac. Ce qui porte à 29 le nombre de stations desservies par cette ligne.

Un nouveau site de maintenance et de remisage de 1500 m2, situé sous l’avenue Henri Barbusse, a été aménagé. Il est équipé de deux voies : l’une sur fosse pour des interventions rapides, l’autre sur pilotis, pour accéder facilement au bas du matériel ainsi qu’aux coffres latéraux des trains.

Rappelons que les premiers travaux préparatoires au prolongement de la ligne ont commencé en 2013. Ceux du percement du tunnel et de la construction de ce dernier se sont déroulés entre 2015 et 2019. S’en est suivi l’aménagement des deux stations : pose du carrelage sur les quais, installation du mobilier et des équipements, finalisation des escaliers.

Près de 41 400 personnes habitent ou travaillent dans un rayon de 600 mètres autour des deux nouvelles stations Barbara et Bagneux – Lucie Aubrac. Ce qui devrait se traduire par une augmentation de 37 000 voyageurs supplémentaires sur la ligne 4.

Y. G.

Ewa

Bientôt l’extension de la ligne 4 mais il faudra attendre pour l’automatisation

L’automatisation de la ligne 4 ne sera pas mise en service en même temps que le prolongement de la ligne 4 à Bagneux – Lucie prévue pour janvier 2022. Les navettes automatiques arriveront progressivement sur l’ensemble de la ligne, à partir du milieu de l’année 2022. « L’automatisation complète sera effective fin 2023 », indique la RATP.
Pourquoi ce retard ? « Le contexte sanitaire avec les confinements successifs, ainsi que des difficultés rencontrées par notre partenaire [Siemens, ndlr] dans le système de conduite automatique industriel, avec la mise au point des communications Sol-Train, expliquent ce décalage », détaille la RATP. « Le début des essais dynamiques des navettes a été retardé de plus de trois mois, rendant caduc le séquencement initial ». Or « chaque étape nécessite des essais minutieux et la validation de ces derniers », poursuit-on côté RATP.
Quant au coût financier du retard, il n’est pas encore connu. « Le surcoût éventuel est en cours d’identification », se borne-t-on à indiquer.
Yann Goubin
